Neubau Feuerwehrgerätehaus


Bautagebuch

zum letzten Eintrag


  • 01.02.2021

    • Priorisierung des Bauprojekts "Gerätehausneubau Niederlauterstein" durch den Stadtrat Marienberg auf die Jahre 2022/2023, anschließend Standortsuche und versch. Machbarkeitsstudien
  • 29.06.2023

    • Zuwendungsbescheid für die beantragten Fördermittel an die Stadtverwaltung Marienberg
  • 22.10.2024

    • Zustimmung des technischen Ausschusses des Stadtrates der Großen Kreisstadt Marienberg zum Stellen des Bauantrags mit Befreiungsantrag nach Sächsischer Bauordnung beim Landratsamt des Erzgebirgskreises
  • 26.11.2024

    • Vergabe der Planungsleistungen zur Elektroplanung an das Ingenieurbüro für Elektrotechnik Oettel aus Marienberg
  • Januar 2025

    • Stand der Abbrucharbeiten


  • 02.02.2025

    • Stand der Abbrucharbeiten

  • 08.02.2025

    • Stand der Abbrucharbeiten

  • 01.04.2025

    • Vergabe von Bauleistungen - Heizung/Lüftung/Sanitär - an die Firma Roman Otto, Installateur- und Heizungsbaumeister aus Lengefeld, Realisierungszeitraum August 2025 bis März 2026


    • Vergabe von Bauleistungen - Elektro/PV/Blitzschutz - an die Firma Elektro-Anlagen-Müller GmbH aus Zschopau, Realisierung bis zur 14. Kalenderwoche 2026


  • 28.04.2025

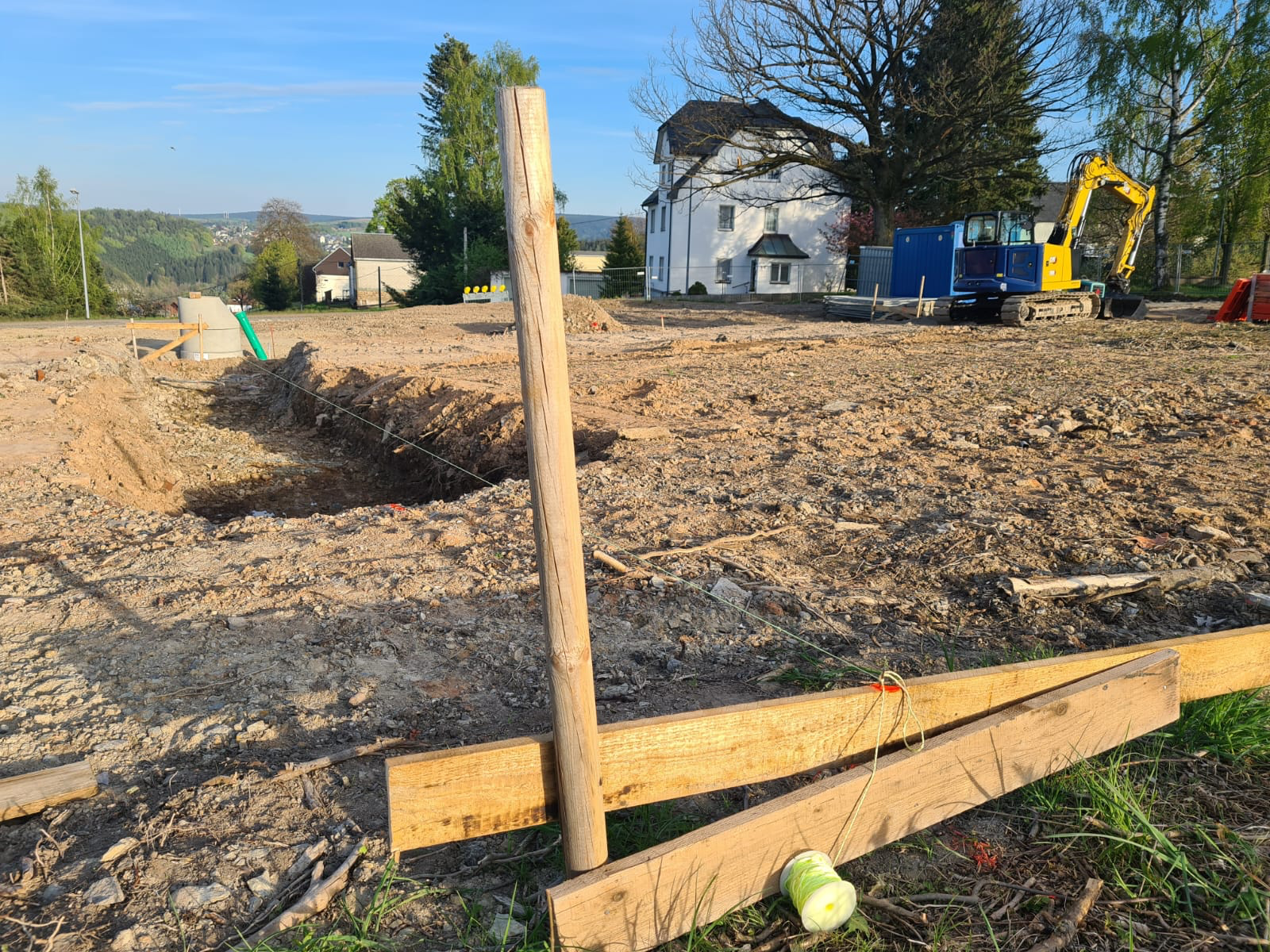

    • Beginn der Baumeisterarbeiten mit dem Aushub der Fundamente des zukünftigen Sozialteils


  • 14.05.2025

    • Aktuell werden die Fundamente von Sozialteil und Fahrzeughalle betoniert

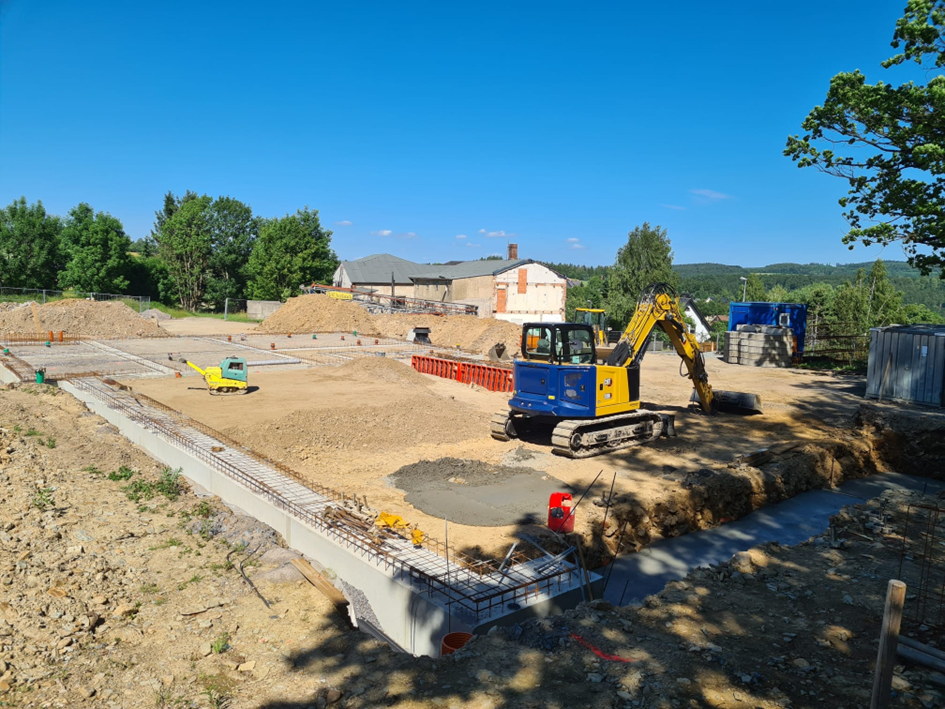

  • 25.06.2025

    • Feierliche Grundsteinlegung mit Versenken einer Zeitkapsel im Fundament

    Bild 1 und 2: Fotoatelier Schmidt

  • 22.07.2025

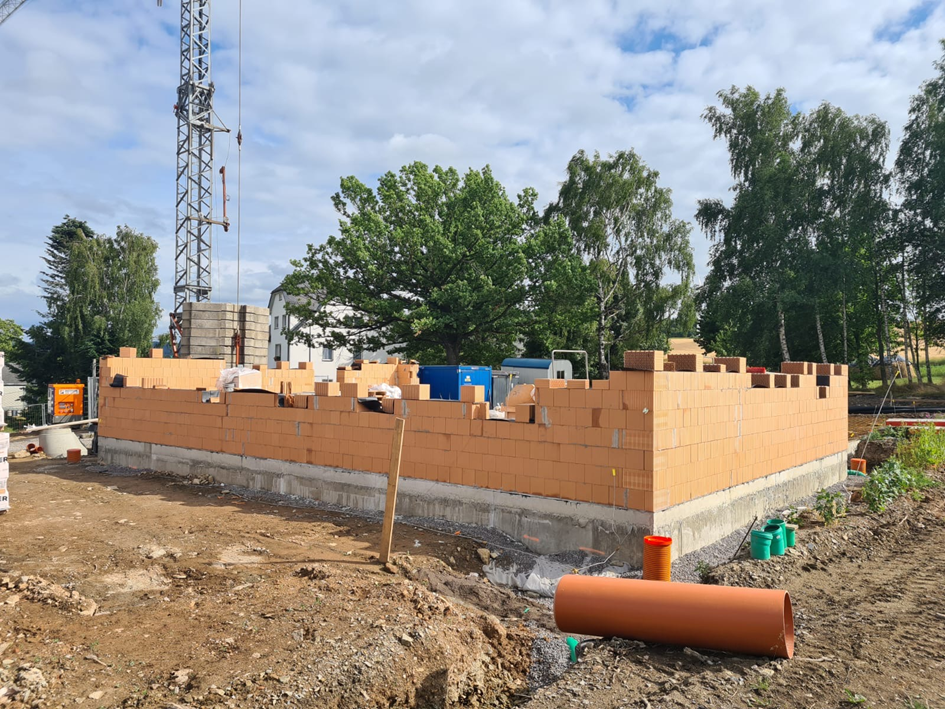

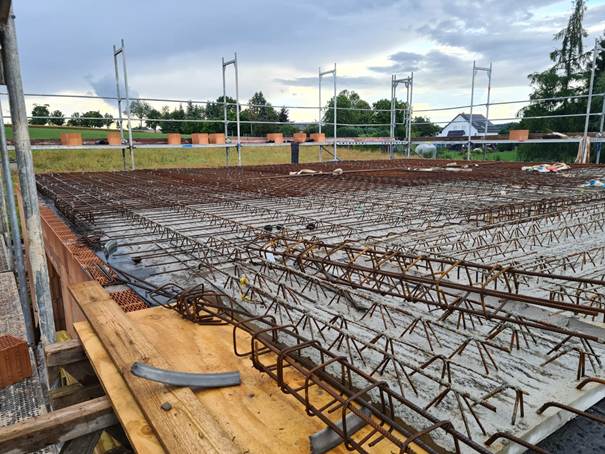

    • Abschluss der Mauerarbeiten im EG des Sozialteils, Einbau der Filigrandecke und Einhub der Fertigteiltreppe.

  • 14.08.2025

    • Fertigstellung des Giebelmauerwerks, Montage der Dachbinder

  • 17.09.2025

    • Einbau der Außentüren

  • 25.09.2025

    • Fertigstellung der Elektro-Unterputz-Rohinstallation


  • 13.10.2025

    • Beginn der Montage der Außenverkleidung an der Fahrzeughalle
    • Herstellung des Trinkwasseranschlusses
    • Fortführung der Trockenbauarbeiten
    • Fertigstellung des Grundputzes innen


  • 14.11.2025

    • Einbau der Rolltore
    • Fertigstellung von Fassade und Beschriftung (Sozialteil)
    • Installation der Fußbodenheizung (Sozialteil)
    • Montage der Nistkästen


  • 19.12.2025

    • Einbau der Decken in Treppenhaus und Duschen
    • Aufheizen des Estrichs im Sozialteil


  • 22.01.2026

    • WC Herren und Damen fertig gefliest
    • Oberputz Umkleiden hergestellt
    • Installation Heizung
    • Montage der Wärmepumpe


  • 30.01.2026

    • Oberputz Toiletten hergestellt, Küche und Duschen fertig gefliest
    • Elektroinstallation in FZH und Werkstatt
    • Installation der Lüftungsanlage

  • 21.02.2026

    • Installation der Deckenleuchten und Steckdosen
    • Auftragen Edelputz im Treppenhaus und OG
    • Einbau der Druckluftleitungen FZH


  • 04.03.2026

    • Fliesenarbeiten in Flur und Treppenhaus sowie Fliesen der Vorwände FZH
    • Malerarbeiten im OG


  • 09.03.2026

    • Ansichten GH aktuell

  • 12.03.2026

    • Rinnen FZH eingebaut
    • Schutzanstrich Umkleiden hergestellt


  • 23.03.2026

    • Deckenplatten eingelegt
    • Montage der Türzargen
    • Einbau des Rüttelbodens in der FZH


  • 02.04 2026

    • Herstellung Unterbau Einfahrt
    • Fundamente der Fluchttreppe betoniert
    • Installation E-Verteilungsschrank
    • Ausgleich/Spachtel OG


  • 15.04.2026

    • Verlegung Fußbodenbelag OG
    • Zufahrt ausgekoffert
    • Unterbau Fluchttreppe und Grillplatz
